Datos operativos
Conoce toda la información operativa de la compañía en el mundo
La capacidad renovable instalada al cierre del primer semestre de 2025 alcanza los 4.372 MW, un 12,1 % más respecto al mismo periodo del año anterior, con el siguiente desglose:
Iberdrola Energía Internacional S.A.U. | MW |
---|---|
Eólica terrestre | 2.039 |
Eólica marina | 1.322 |
Solar | 936 |
Baterías | 75 |
Total | 4.372 |

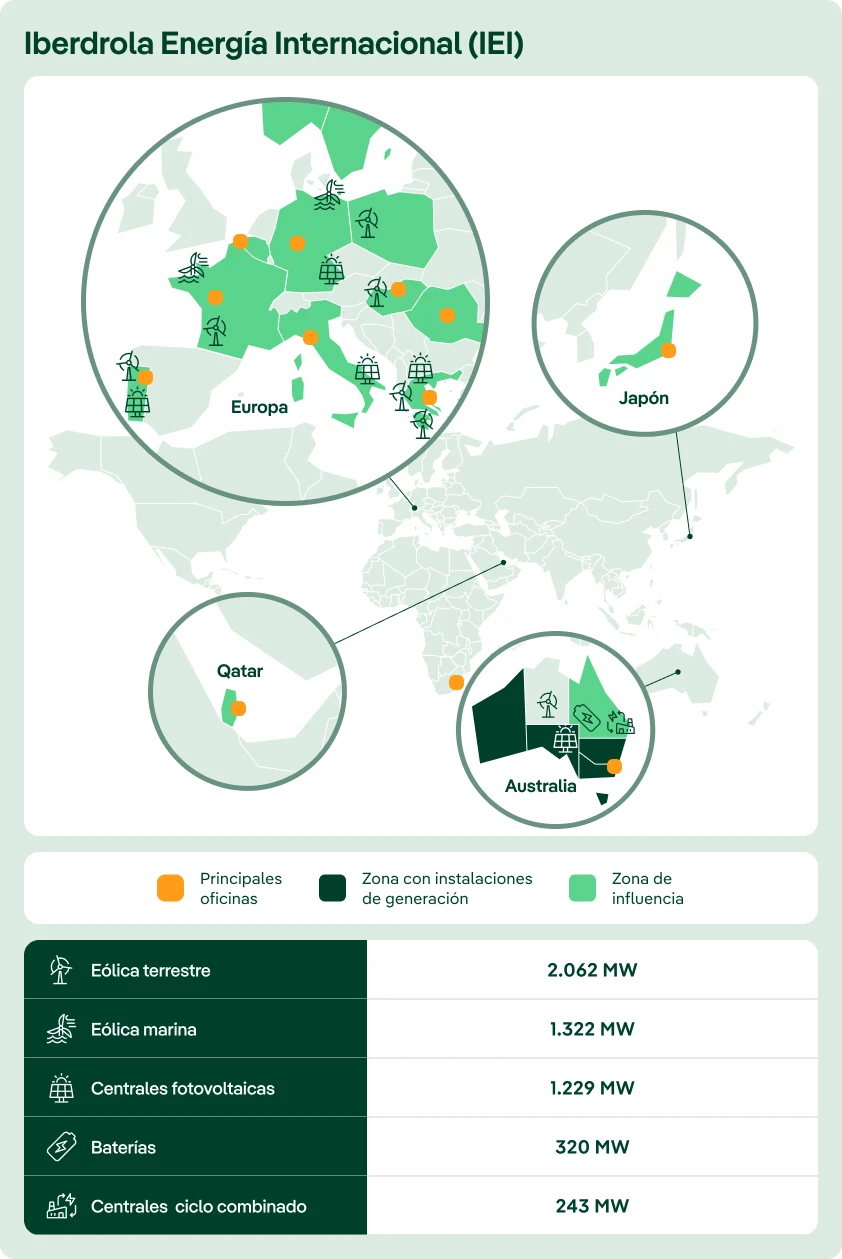

El desglose de la capacidad renovable instalada por país, así como otros datos, están disponibles en el mapa de instalaciones de la compañía.
En tecnología solar fotovoltaica:
- En Alemania, se ha completado la construcción Boldekow (56 MW), y se ha empezado la construcción del proyecto de Shcadewohl (65MW).
- En Italia, avanza la construcción del proyecto Fenix (243 MW) en Sicilia, con más del 90% de la potencia instalada y de los proyectos Limes 10 (18 MW ya instalados) y Limes 15 (36 MW), ambos situados en Lacio.
- En Australia, continúan los trabajos en el proyecto fotovoltaico Broadsound (381 MW) y el proyecto de baterías (180 MW) en la región de Queensland. Se espera que estos proyectos comiencen sus operaciones comerciales en julio y abril de 2026, respectivamente. Además, la batería Smithfield (65 MW) se encuentra en construcción en Nueva Gales del Sur y se espera que esté terminada a finales de 2025.
Por su parte, en eólica terrestre:
- En Portugal, la construcción del proyecto Tamega eólico (274 MW) emplazado en los distritos de Vila Real y Braga, al norte de Portugal avanza según lo previsto. El proyecto combina la energía eólica con la energía hidroeléctrica, ya operativa
- En Grecia, los trabajos de construcción del proyecto Gatza (23 MW) siguen avanzando en línea con lo estimado.
La potencia instalada tiene el siguiente desglose por país:
Eólica, fotovoltaica y baterías | MW |
---|---|
Alemania | 882 |
Australia | 1.467 |
Grecia | 421 |
Hungría | 158 |
Francia | 614 |
Portugal | 277 |
Polonia | 213 |
Chipre | 20 |
Italia | 320 |
Además, prosigue el desarrollo de proyectos eólicos marinos:
- En Alemania, en el proyecto offshore Baltic Eagle (476 MW) se han instalado el 100% de las turbinas y está operando a plena capacidad desde finales del 2024. Por su parte, el proyecto Windanker (315 MW) ha comenzado el transporte de monopilotes al puerto de Mukran y continua la construcción, con fecha de inicio previsto de operación comercial en 2026.
- En Australia, continúan los trabajos de desarrollo del proyecto Aurora Green, en el estado de Victoria, con una licencia de viabilidad para una capacidad estimada de 3 GW, que se concedió en 2024.
En cuanto a la producción renovable, ha alcanzado en el primer semestre de 2025 un total de 4.359 GWh, un 15,7 % más que en el mismo periodo del año anterior, con el siguiente desglose por tecnología:
Iberdrola Energía Internacional S.A.U. | GWh |
---|---|
Eólica terrestre | 2.165 |
Eólica marina | 1.839 |
Solar FV | 355 |
Total | 4.359 |
Por tecnologías, la producción mediante eólica terrestre disminuye un 6,8% respecto al cierre de junio de 2024 debido, principalmente, al menor recurso eólico y a la desinversión en Rumanía (80 MW) en 2024.
Por su parte, la producción con eólica marina (Francia y Alemania) aumenta un 68,4% alcanzando los 1.839 GWh, principalmente por la instalación del parque Saint Brieuc, en Francia, y de Baltic Eagle, en Alemania. Además, la producción solar fotovoltaica se sitúa en 355 GWh, aumentando un 1,2% con respecto a junio de 2024 debido, principalmente, a un mejor recurso eólico, principalmente en Portugal y en Italia.
Más información sobre los datos operativos de los mencionados negocios por países del Grupo Iberdrola en la página de Mapa de instalaciones y datos operativos del Grupo.
